深圳新闻网2024年7月16日讯(记者 曹宇旋 通讯员 刘文思 颜进锦 郭篷泽)仲夏时节,粤东大地万物并秀,草木争荣。一群朝气蓬勃的年轻人,正穿戴整齐,迎着初升的太阳早早来到新建梅龙高铁的五华变电所,忙碌地做着设备验收准备工作。他们计划对这座新建的变电所进行差动整组试验、整定值核对和全所二次线紧固。
“把试验仪器接好后,一定要按‘五步法’规定步骤进行差动保护试验,确保作业安全。”说话的是深圳供电段梅龙高铁变电验收小组组长吕东宝。他是当天作业的负责人,正对着两名试验人员细细地提醒作业安全事项。他口中的差动保护试验“五步法”是深圳供电段深圳变配电检修车间党支部打造的党内品牌。
2019年,他们在车间党支部的组织下,通过提炼多次新线变电设备验收的现场经验,将变压器差动保护试验步骤浓缩为“析、算、测、校、验”五字工作法,形成了党内品牌,为推动企业科学发展注入了强劲的“红色动能”。
在铁路供电系统中,变压器是铁路变配电设备的重中之重,其差动保护装置如一把双刃剑,它可以在变压器突发故障时快速将其切出供电线路,但若装置在正常情况下误动则会瞬间增大供电线路压力,影响列车正常运行。如何创树特色工作法找到变压器差动保护动作的平衡点?针对这个问题,深圳变配电检修车间党支部在攻关实践中逐渐摸索出了一套成熟的“五步”试验流程。
第一步为“析”,即原理分析。查看变压器、电流互感器铭牌参数,了解其接线方式,同时阅读保护装置说明书,掌握系统的差动保护原理。
第二步为“算”,即定值计算。结合差动保护系统工作原理及相关牵引供电系统整定规范,计算出一套符合该系统参数运行的保护整定基础数据。
第三步为“测”,即装置测试。采用多功能微机继电保护测试仪对保护装置各项功能进行测验,确保其保护功能正常可靠。

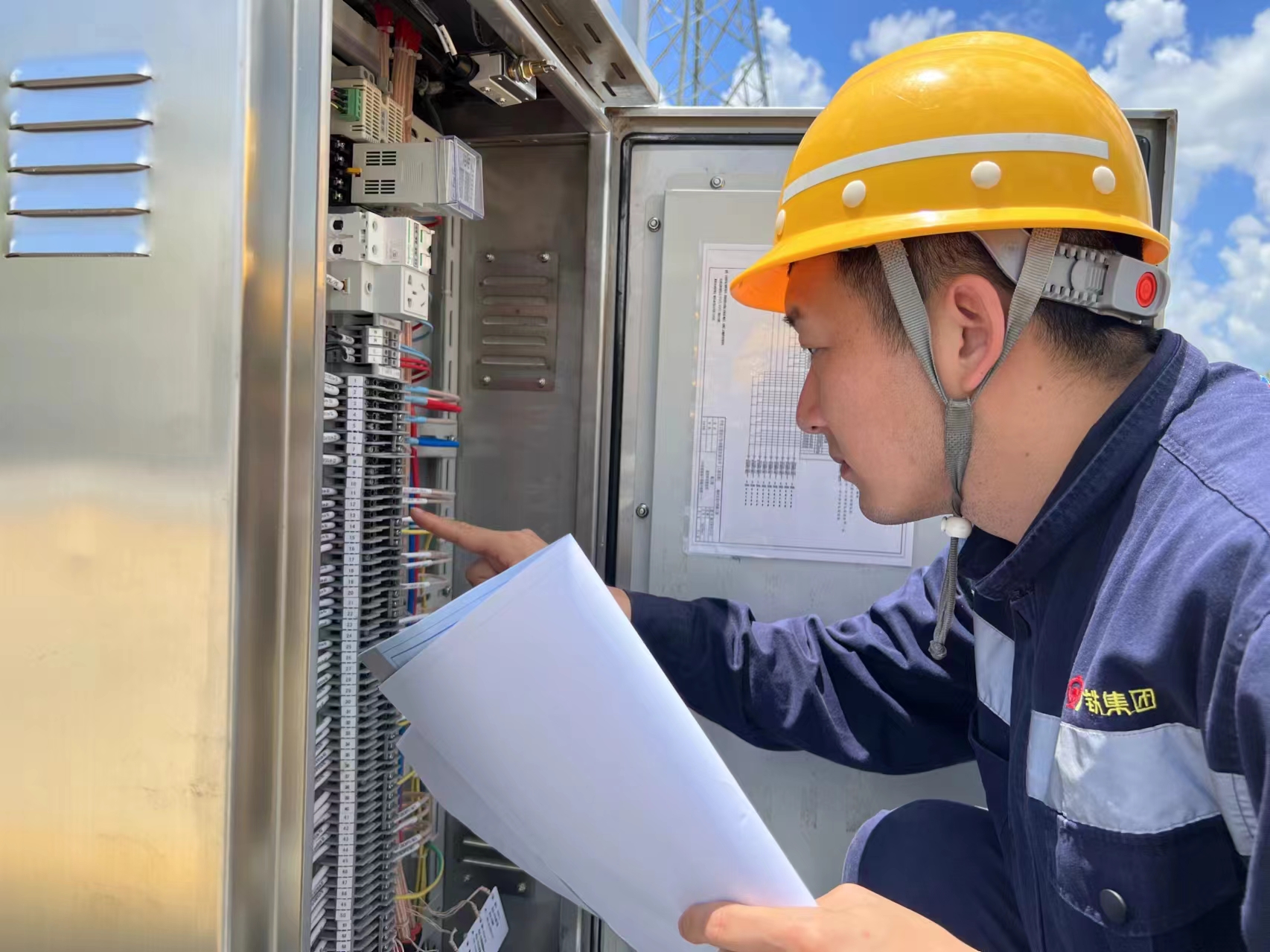

第四步为“校”,即核图校线。根据主变电流输入回路原理图、高压开关柜端子排图、主变保护测控屏端子排图等。

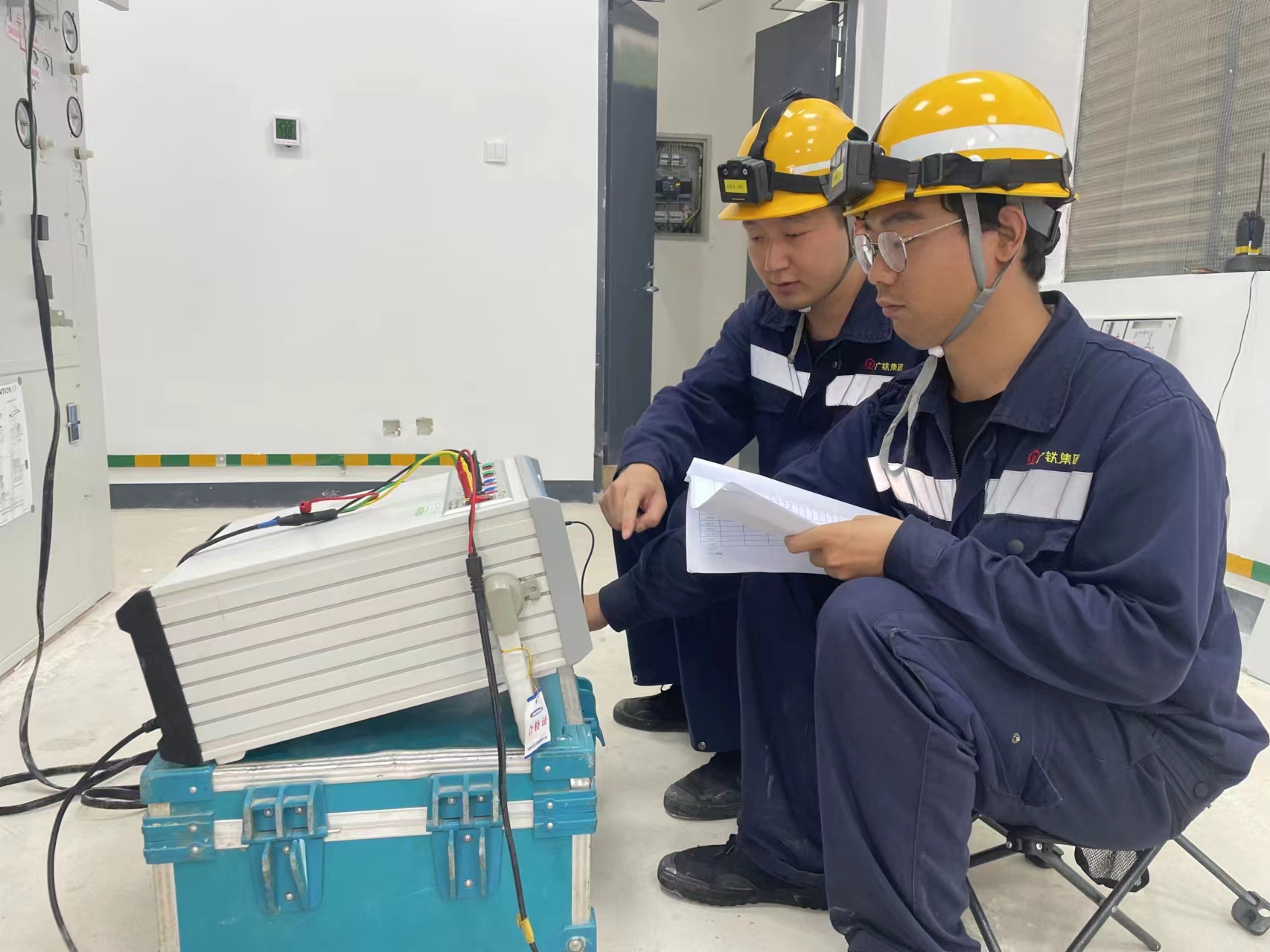

第五步为“验”,即整组试验。在前4步的基础上,通过加入低电压等级的工作电源,模拟系统正常运行状态,进行整组数据分析。
多年来,他们运用这个党内品牌先后安全优质完成了穗深、梅汕、赣深、广汕、汕汕等5条新线的变电设备验收。这次,他们又准备将这套“五步”试验流程运用在梅龙高铁的五华变电所验收中。

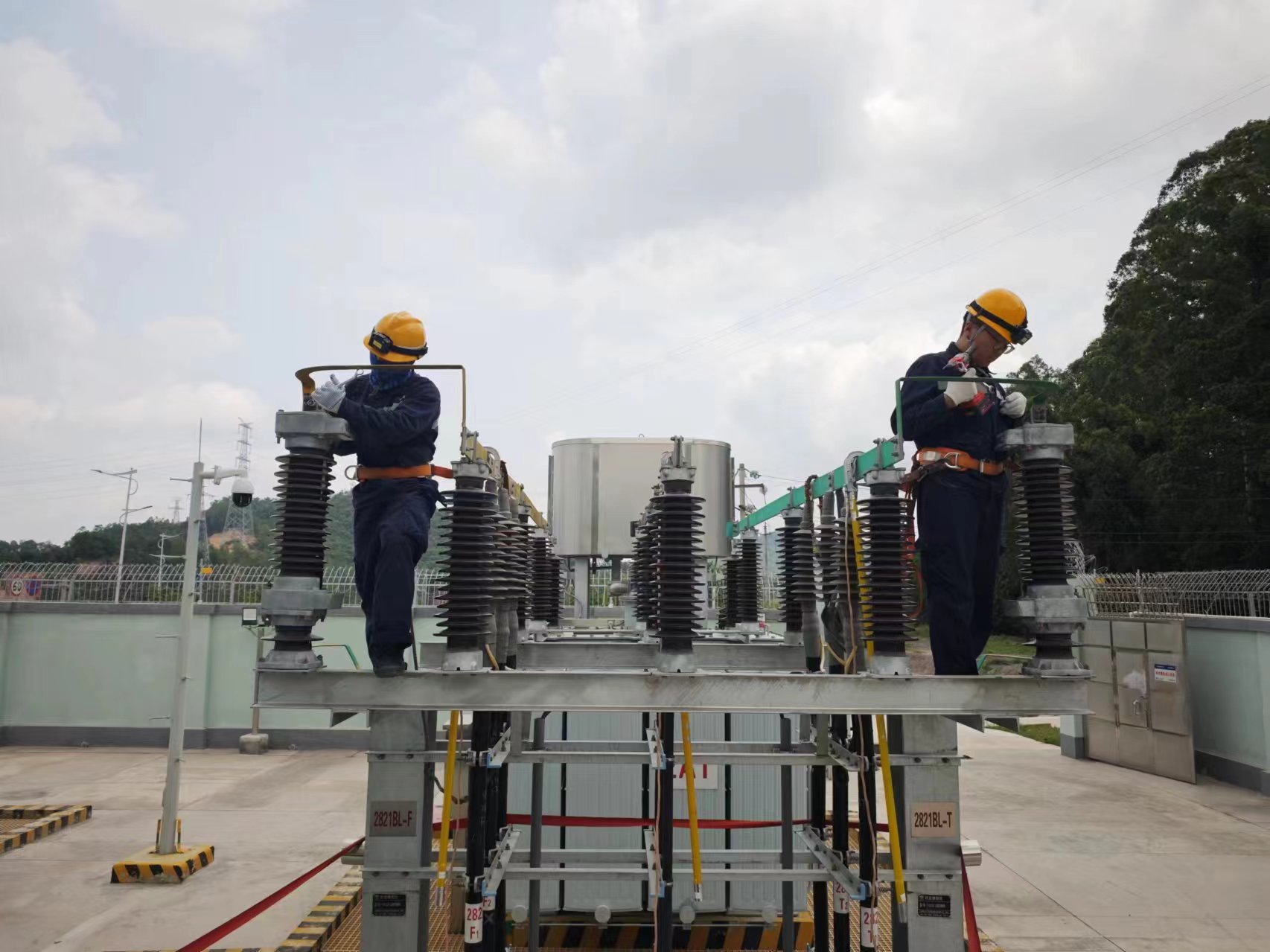

紧张的试验开始了,现场人员变得更加忙碌起来。青工张壮壮不断在屋内的控制室与屋外高压区间来回走动,按流程有序地开展检查和试验。在骄阳的暴晒下,天气渐渐变得炎热起来,张壮壮说:“夏天来了,像这样干活,一天常要喝上四、五瓶水,身上的衣服也是干了又湿。但是再热也要开展验收,梅龙高铁的开通时间不等人。”
大伙儿的“主心骨”是当天作业的跟班干部车间主任黄紫蓬。在试验中,他总是身先士卒、精益求精,从参与试验的具体项目到人员后勤保障,都会认真盯控、细心过问。在验收过程中,哪里有难题,哪里就有他的身影。有着丰富现场经验的他,总会发挥“传帮带”作用。“要注意‘析’清复杂接线方式下的保护原理,‘算’和‘测’是这次差动试验中的‘硬骨头’,核图‘校’线和整组试‘验’也必不可少。”在黄紫蓬的指点下,青工李诗略等人开始有序地对五华变电所1号主变进行差动保护试验。
时间来到17:30,作业结束,他们顺利完成了所内1号和2号主变的差动保护试验并处理二次线接错、平衡系数错误等5个设备问题。
据悉,他们自4月起就开始介入新建梅龙高铁变电设备的验收工作,已完成5座变电所亭变电设备、282个27.5kV户外终端/中间头、203个室内终端头、14根电缆的验收。在这三个多月里,他们跋山涉水、日晒雨淋,早已习以为常。
